一、消防系统施工前应满足以下条件:
1.应备有设备布置图、接线图、安装图等必要文件。消防系统的建设应当按照设计图纸进行,不得随意改动。消防设施应向专业配送部门采购,质量必须符合要求。并应有消防检验合格证、保修单。
2.施工单位应具有相应级别的消防施工安装许可证。
3.项目经理应具有消防项目经理资格证书。
二、消防水系统安装
1.消防给水系统包括管道、消火栓、水泵等阀门、消防箱和给水池。

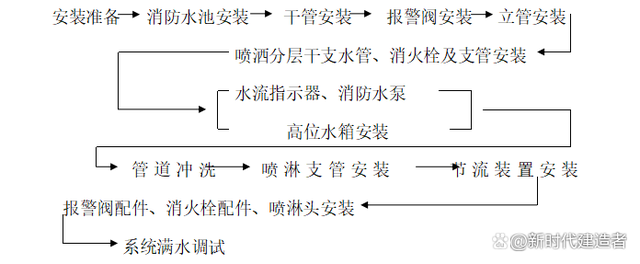

2.消防给水系统安装流程
3.消火栓安装;
3.1 消火栓箱应有制造许可证和消防主管部门批准的合格证明方可使用。
3.2 消火栓支管应与消火栓阀座标和标高定位,并经核实消火栓箱稳定。开启要灵活,安装后应及时关门,防止零件丢失。箱内有电控按钮时,注意配合电气专业人员施工。柜体损坏部位应在完工前重新粉刷。
3.3 消火栓安装尺寸为阀门中心距地面1.1m,阀门距箱体侧面140mm,距箱体100mm盒子的后内表面。阀门不应与门柜接触。碰撞。
3.4 消防栓中的带式水枪应在移交前安装。水管卷盘紧紧地放在盒子里,水枪要垂直放在盒子里。
4.泵安装:
消防泵包括给水泵、消防自喷泵、消火栓泵等,安装时注意以下几点:
4.1泵的开箱检查应符合以下要求:
一个。按设备技术文件的规定检查泵的型号和规格,检查泵的零部件无缺陷,喷嘴和挡盖保护完好。
b.检查泵的主要安装尺寸,应与设计一致。
4.2已经出厂组装好了,调整好的零件不要随便拆。
4.3 电机与泵连接时,一般应与泵的轴线对齐。
4.4 泵的进出水管应有自己的支架,泵不应直接承受管道的重量。
4.5 严禁强行组装泵的进出口法兰(尤其是管道泵,法兰对等不一致时,严禁强行组装)。
4.6 管道与泵连接后,应重新检查泵的对中精度,发现管道连接有偏差时,应及时调整管道。
4.7 管道连接泵后,不得对其进行焊接或气割。炉渣和氧化铁进入泵内。
4.8 消防水泵安装:应符合《机械设备安装工程施工及验收规范》的有关规定。消防泵泵组的主出水管上还应安装排水阀、压力表和泄压阀。安装压力表时,应加装缓冲装置。压力表和缓冲装置之间应安装旋塞。 2-2.5倍工作压力。吸入管上的控制阀不宜为蝶阀,其口径不应小于泵的吸入口直径。
4.9 泵并排安装时,阀门手轮高度一致,管道排列整齐。
5.消防水箱及消防水池安装
5.1消防水池、水箱的溢流管、水管不得与生产或生活排水管径直接连接。
5.2管道通过钢筋混凝土消防水箱或消防水池时,应加防水套管,对有振动的管道加装柔性接头。焊接处应进行防锈处理。
6.管网及系统安装
6.1管网安装前,应将管道拉直,清除内部杂物。
6.2管网安装,当管道DN
6.3 管道螺纹连接时,密封填料应均匀贴附在管道螺纹部分。拧紧螺纹时,填料不应挤入管内。连接后应将连接的外部清理干净,外露的螺纹进行防腐处理。 .
6.4管道的焊接应符合现场设备工业管道焊接工程施工及验收规范。
6.5 管道支架、吊架、防摇支架的安装形式和尺寸应符合设计要求。安装位置不应妨碍喷嘴的喷水效果。喷嘴与支架和吊架之间的距离不应小于300mm。末端喷嘴之间的距离不应大于750mm。
6.6 当管道公称直径等于或大于50mm时,每根配水主管或配水管应有不少于1个防摇支架,并有1个防摇支架。管道换向时应加防倾支架。防摇支架与地面或地板的距离应为1.5~1.8m。
6.7 管道穿墙或穿地时,应加套管。套管的长度不应小于墙的厚度,或应高于地板或地面50mm。套管与管子的间隙应采用阻燃材料密封。
7、自动喷水系统压力测试和冲洗
管网安装完毕后,应按设计要求进行冲洗并进行强度试验和密封性试验。
7.1系统压力测试
压力测试计划应在系统压力测试之前准备好并获得批准。不能测试的设备、仪器、阀门和附件应隔离或拆除。安装的临时盲板应有从法兰突出的法兰。并做清楚的标记,如果试压过程中出现泄漏供水控制器,应将管网中的介质排空,排除缺陷后再试。当系统设计压力小于或等于1.0Mpa时,液压试验压力为1.设计工作压力的5倍且不小于1.4Mpa。当系统工作压力大于1.0Mpa时,液压强度试验压力应为工作压力加上0.4Mpa。
水力强度试验的试验应设置在系统管网的最低点。缓慢升压至试验压力30分钟后,目测管网应无渗漏、无变形,压降大于0.05Mpa。合格的,填写水压试验记录。
7.2 系统刷新
试压合格后,应分段进行管网冲洗。冲洗顺序应为先室外,后室内,先地下,后地上。室内部分的冲洗应按配水主管、配水管、配水支管的顺序进行。 .
冲洗前应对系统仪表采取保护措施。冲洗后应及时拆除止回阀和报警阀并复位。
冲洗直径大于100mm的管道时,应在焊缝、死角和底部攻丝,但不应损坏管道。
完成冲洗记录,及时填写冲洗记录。
7.3 严格性测试
水压强度试验和管网冲洗合格后,再进行水压密性试验。试验压力为设计工作压力,压力稳定24小时,应无泄漏。
三、安装消防喷淋系统
消防自喷系统包括报警阀、水流指示器、液压警铃、压力开关、喷水支管、喷头、端水检测装置等。
1.喷水灭火系统施工前应现场检查所使用的系统部件、管件及其他设备材料。
1.1 系统部件、管件等设备材料应符合设计要求和现行国家相关标准,并具有出厂合格证。
1.2 洒水器、报警阀、压力开关、水流指示器等主要系统部件均需经国家消防产品质量监督检验中心检测合格。
1.3个部件及管件通过现场目检。
1.4 喷头现场检验型号,规格符合设计要求,喷头商标、型号、标称工作温度、生产厂家等标志齐全,加工外观无缺陷。封闭式喷嘴应进行密封性能测试,无泄漏、无损坏为合格,1%试验压力3.0Mpa试验时间不少于3min进行批量检验。
1.5 阀门及附件现场检查:
阀门的型号和规格应符合设计要求,附件应齐全,无加工缺陷和机械损伤。报警阀应有商标、型号、规格标志、水流方向永久性标志。
报警阀和调节阀的阀瓣和操作机构应灵活、无卡阻,阀体不应被异物堵塞。
液压警铃转动灵活不卡滞。
1.6 应对报警阀一一进行泄漏检测。试验压力为额定工作压力的两倍,试验时间为5min。阀瓣无泄漏。
1.7 压力开关、水流指示和水位、气压、阀位等自动监测装置应有铭牌、安全操作指示标志和产品说明书水流指示,以及水流方向的永久标志;安装前,需要对main函数一一检查,才能使用。
2.洒水枝、洒水器的安装。
2.1喷水支管安装应在系统试压和冲洗后完成,安装龙骨吊顶,喷头预留开口坐标按顶板的标高,使支管预留口定位准确。支管末端用管夹固定。管箍口与吊顶装饰层齐平,安装电缆。支管安装好后,旋紧堵头供水控制器,准备试压。
2.2 消防喷头的安装可根据装修方案分阶段进行。消防喷淋系统管路通过试压和冲水后,即可关闭吊顶,装修后即可安装洒水装置。
2.3 喷嘴安装:喷嘴的安装应在系统试压和冲洗合格后进行。喷头安装时,不得拆装喷头,严禁在喷头上添加任何装饰涂料。当喷嘴公称直径小于10mm时,应在配水主管或配水管上安装过滤器。
2.安装4湿式报警阀组
湿式报警阀组的安装应使前后管路能顺利注满水,压力波动时不应误报警液压警铃,管路上应加过滤器安装在缓速器之前。
2.其他5个组件安装
液压警铃的启动压力不应小于0.05Mpa
2.6 水流指示器的安装应在管道冲洗后进行,应垂直安装在水平管道的上侧。作用方向与水流方向相同。指示器的桨叶和膜片应灵活。 ,不应与管壁碰撞。
2.7末端试水装置应安装在系统管网末端或分区管网末端。
四、安装火灾自动报警系统
火灾自动报警系统的安装应在土建外装、粉刷及预埋线箱全部完成后进行。安装应符合《火灾自动报警系统施工及验收规范》和设计要求。
1.自动报警系统安装流程
2.在火灾自动报警系统和广播系统中,安装在地面和墙壁上的管道和箱体是配合土建主体施工进行的,安装在地面和墙壁上的管道和箱吊顶按照强电部分的施工方法和顺序进行施工。在电缆井内敷设时,应先埋入支架,再安装线槽,再敷设电缆。铺设托盘时,应先安装托盘支架,支架用金属膨胀螺栓固定,保证托盘水平。沿管道的支架应先铺设在风管前。
3.消防系统的导线敷设后,应用500V兆欧表测量各回线导线的绝缘电阻,对地绝缘电阻不小于20兆欧。
4.探测器安装底座应固定牢固,其接线必须可靠压接或焊接。焊接时不得使用腐蚀性焊剂。
5.控制器的安装要牢固可靠,不能倾斜。控制器的主电源引入线应直接与消防电源相连。严禁使用电源连接和电源插头。主电源应清楚标示。
6.消防系统应采用铜芯绝缘电线或电缆接地,不得使用镀锌扁铁或金属软管。
7.广播扬声器安装有二次装饰。在装修和贴面之后安装烟雾和温度探测器。土建装修、门窗完工后,安装、调试区域报警器和集中报警器。
五、系统调试
1.调试前的准备
1.1 材料、仪器、工具的准备及调试人员的组织
准备调试所需的施工图、材料、仪器和工具,组织安排调试人员,分工明确。
1.2调试前的综合检查工作
1.2.1 根据设计图纸及相关规范的接线要求检查系统线路各回路。
1.2.2 检查所有消火栓按钮、手动报警按钮、警铃和喇叭的安装和接线是否符合要求,没有损坏或丢失。
1.2.3 检查各路终端电阻是否全部安装好,阻值是否正确。
1.2.4 检查消防电源连接是否符合要求,电源是否稳定,电压是否符合要求。主电源和备用电源的容量是否满足要求,能否自动切换。
1.2.5检查直放站、转播台的安装接线是否符合图纸要求。
1.2.6 检查所有水流指示器是否安装正确,水流方向是否正确。
1.2.7 检查各种设备是否按要求预留备件,型号、数量是否齐全、充足。
2.系统调试条件
2.1水池,水箱已预留设计所需的水量。
2.2系统供电正常
2.3湿式喷水灭火系统管网充满水,阀门无泄漏。
2.4自动报警系统正在工作
3.系统调试内容
3.1 水源测试:验证水箱容积,设置高度:核时消防泵适配器的数量和供水能力。
3.2 消防水泵调试:消防水泵应在5分钟内投入正常运行。切换备用电源后,消防泵应在1.5min
内投入正常运行
3.3稳压泵调试:模拟设计启动条件,稳压泵应立即启动,当达到系统设计压力时,稳压泵应自动停止运行。
3.4 报警阀调试:湿式报警阀调试时,应在试水处放水,报警阀及时动作,液压警铃发出报警信号,水流量指示器应输出报警电信号,并将压力开关接入电路报警,并启动消防泵。
3.5 排水装置调试
打开排水装置总排水阀,按系统最大设计灭火水量进行排水试验,使压力稳定。
3.6联动测试:
使用专用测试仪器向火灾自动报警系统的各个探测器输入模拟火灾信号,火灾自动报警控制器发出声光报警信号并启动自动喷水灭火系统。
以0.94-1.5L/S的流速启动洒水器或从末端试水装置放水。水流指示器、压力开关、液压警铃和消防泵应及时动作并发出相应信号。
4.系统调试器
5.系统调试方法

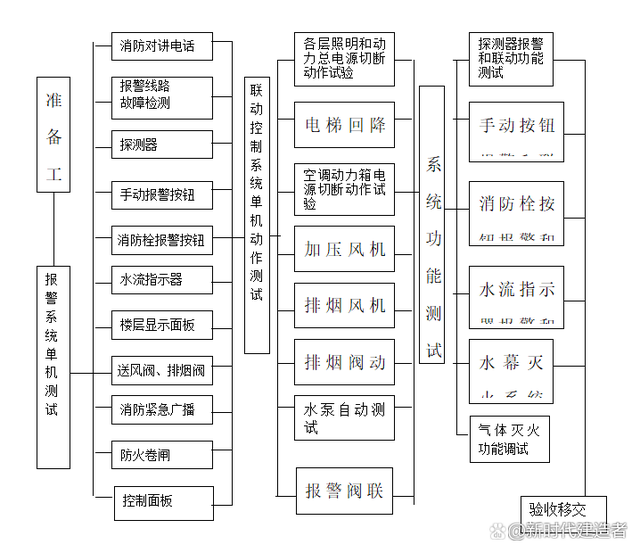

5.1 报警系统单机调试
5.1.1消防对讲电话测试连接
打开消防对讲主机,尝试逐层接入对讲。消防对讲启动后,调试期间各楼层与消防中心可随时取得联系,直接对话。
5.1.2 报警线路故障检测
将控制面板的电源开关一一打开,检查面板是否正常通电,按下操作面板上的自动测试开关。系统所有电路的探测器和中继器都会进行火警自检,并通过内置打印机打印出自检结果和数据。故障探测器和中继器的地址编号也会一一显示在控制面板上,并发出警报。调试人员可以根据故障电路、检测器和中继器检查故障原因并及时处理,直至一切正常。
5.1.3 探测器报警测试
用排烟机将感烟探测器一一吹灭,观察消防中心及其对应的控制面板是否收到火警信号和预警信号。用火焰喷射器将温度探测器的热敏元件一根一根烧掉,使其达到或超过报警温度,观察相应的控制面板是否收到火警信号。
5.1.4手动报警按钮功能测试
将所有手动报警按键一一插入手机中,测试它们与控制板的连接,然后将测试键插入报警器并按下按钮,观察对应的控制板是否收到报警信号,警铃是否工作,确认工作正常后,复位报警按钮。
5.1.5火警按钮功能测试
用装有消火栓按钮的测试键,将所有报警按钮的报警开关一一打开,观察对应的控制面板是否收到报警信号,警铃是否动作。
5.1.6水流指示器报警功能测试
逐层打开洒水管的放水阀放水,检查水流指示器是否工作,观察相应的控制面板是否收到报警信号,警铃是否工作。
5.1.7楼显示屏功能测试
从控制面板输入模拟火警信号,检查各楼层显示面板的显示功能和声光报警功能。
5.1.8个供气阀、排气阀动作检测
通过控制面板一一测试供气阀或排气阀的动作,观察是否有反馈信号返回控制面板。
5.1.9 消防应急广播测试
打开消防电台,逐层尝试消防电台广播,将消防电台开关信号逐层发送到各层消防电台开关,检查切换动作是否正确可靠。然后在打开背景音乐时检测切换动作。
5.1.10次防火卷帘试运行
所有防火卷帘都要一个一个进行跌落试验。首先,使用百叶窗两侧的启动开关来执行升降百叶窗的动作。然后在火灾探测器启动后,卷帘应降到底。p>
5.1.11 控制面板功能检查
一一检查和测试控制面板的以下功能:测试自检功能;显示功能;开关功能;打印功能;探测器屏蔽功能;事件监控功能;存储功能;自动充电功能,电源欠压及失压报警功能。
5.2联动控制系统单机动作测试
打开联动控制台,检查其供电是否正常,然后按照以下步骤操作:
5.2.1 各楼层照明及各种电源切断测试。对每一层照明灯和各种电源控制箱,联动控制台一个一个发出断电信号,看能否切断各层总电源,观察是否有信号返回联动控制台.
5.2.2 压力和排烟风机单机动作测试。将动作信号一一发送到增压排烟风机的控制箱,观察其动作是否准确,是否有返回消防中心的信号。
5.2.3 泵启动测试。通过联动试验台上水泵的启动开关,分别启动和运行消防泵和喷淋泵(使用和备用),以及各种信号是否能正确返回消防中心。
5.3 报警及联动控制系统功能调试
5.3.1 打开主电源,启动消防中心所有设备,使用模拟信号或手动装置调试整个系统的各种报警和控制功能。
5.3.2探测器报警及联动功能测试。根据地址编号将烟雾探测器一一吹;将温度探测器一个一个烧掉,模拟火灾。相关人员应注意观察被测探测器所在楼层及其相邻楼层的所有警铃是否响起,排风阀是否打开,送风阀是否启动,新风设备是否关闭,探测器是否位于楼层显示面板上是否有声光报警,并显示被测探测器的具体位置。
5.3.3 手动按键报警及联动功能测试。对所有的手动报警按钮逐一按下测试键向消防中心报警,情况应同上,消防广播播报相关信息,所有电梯返回一楼。
5.3.4 火警按钮及联动功能测试。将所有消火栓报警按钮一一激活,报警条件同上,消防泵启动。
5.3.5 自动喷水灭火系统功能测试。逐层打开每一层的洒水和排水阀,让该层的水流指示器工作,情况同上,只是启动的是洒水泵而不是消防泵。
5.3.6 使用备用电源重复上述功能测试。
六.系统验收
1.系统验收由建设单位、公安消防部门、设计单位、施工单位参加。
2。系统验收时,对供水水源、管网、喷头布置及功能等进行检查测试,并填写验收记录。
3。应可用于系统验收的材料
3.1竣工报告、竣工图、消防部门批准文件、设计变更通知
3.隐藏工程验收记录2条
3.3次试压、冲洗报告
3.4条调试记录
3.5条联动测试记录
3.6材料、设备合格证、现场检验报告
