国网甘肃电力完成全国首个全功能光伏电站全景监控系统调试

时间:2022-11-22

“稳控装置通道检测正常”……“策略功能验证测试完成,执行正确。”……6月14日凌晨4点50分,8名运维人员在330kV东大滩变电站如火如荼。甘肃华能东大滩二期光伏电站全景监控系统现场联调正在进行中。

为验证华能东大滩二期光伏电站全景监控系统既定策略和系统动作的正确性,使其能够顺利投产,同时仅考虑光伏电站的特殊性白天输出,减少新能源离网影响负荷。可能是为了保证绿色电力输送能力和供电可靠性,本次联调工作大部分选择在夜间进行。

6月13日11:00,公司变电站巡检中心接到任务后,提前安排现场调试人员参与方案的学习讨论,确保与会人员熟悉联调方案和工作过程。并组织二级维护和运维人员到现场对组织措施、技术方案和安全措施进行验证和演练电力监控,晚上20:00开始现场联合排查。在与南瑞继电安控人员的密切配合下,联调计划中的各项测试内容逐项进行。

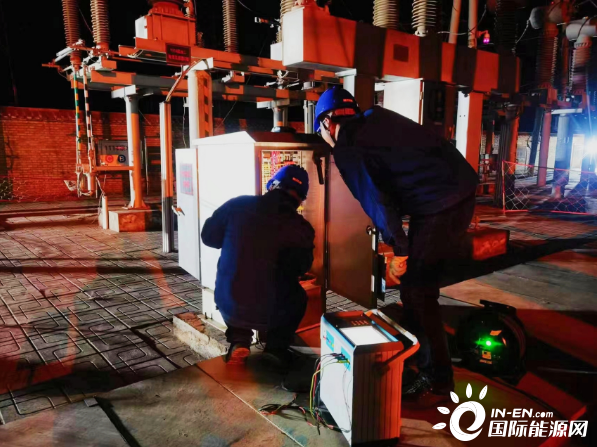

“与对侧光伏电站稳压控制装置联调电力监控,不仅关系到电网潮流大波动引起的装置运行后新能源输出水平,还关系到对整个电网的稳定和供电的可靠性,大家千万不要大意!”23日45:00,330kV东大滩A组330kV东大滩变电站A组通道试验、信息交流及模拟开断试验完成后“稳定控制装置”,维修二队班长王斌一边说,一边俯身检查装置压板。

电力监控_电力监控及防越级跳闸系统在桑树坪煤矿的应用效果分析_双层电力井盖监控

月亮已经很高了,东方的天空也有些白。二级维护人员经常在保护室和通讯室之间来回调试。在主控室,运维人员为稳定控制装置的运行准备了操作票,并不断拿起电话与其他参与联调的车站人员进行沟通协调。每个人的脸上都写满了疲惫,但为了不影响负荷,尽量在天亮之前多完成几场测试,还是保持精神,努力工作,不敢懈怠。次日凌晨5:30,第一阶段联合调查结束,下一阶段联合调查将于10:00正式开始。为了随时监控稳定控制装置的运行情况,三名运维人员选择住在变电站。. “快天亮了,我怕我回家打扰了家里的其他人,我就在沙发上处理,如果安装有任何异常,我可以第一时间处理。”可能的!” 市运维站的肖国庆师傅揉了揉,现身。布满血丝的眼睛说道。

14日17时20分,经过二次维护和运维人员的配合,历时20多个小时,完成甘肃华能东大滩一期全景监控系统7大项、26项小项的通道验证二、光伏电站。、战略验证等联合调试工作,并按期投产,为金昌地区新能源站并网和就地消纳奠定了坚实基础。

6月15日,全国首个全功能光伏电站全景监控系统顺利完成各项调试,在金昌市西坡光伏电站正式投入运行。
